La base para las obras del tranvía se situará en el entorno de la calle Campamento

También se prevé un ‘punto limpio’ como los de la red de Lipasam

Los trabajos para la prolongación de la línea durarán al menos un año

Se excavará un metro a lo largo de casi kilómetro y medio además del túnel

Los vecinos y comerciantes de las avenidas Ramón y Cajal, San Francisco Javier y Luis de Morales, entre otras, deberán soportar las obras de ampliación de la línea del tranvía durante al menos un año, que es el plazo de ejecución previsto, según consta en el expediente de calificación ambiental del proyecto sometido a información pública y presentación de alegaciones por un plazo de veinte días hábiles a contar a partir del 5 de junio de 2020.

El plano general, que incluye desde el inicio de la línea en la Plaza Nueva hasta el apeadero de San Bernardo y la prolongación diseñada hasta la confluencia de las avenidas Luis de Morales, Luis Montoto y Kansas City, una vez sobrepasado El Corte Inglés de Nervión, muestra que la base de operaciones para los trabajos se ubicará, en principio de forma provisional (aunque ya se sabe lo mucho que duran las provisionalidades en Sevilla), en el entorno de la calle Campamento y de los juzgados sitos en el edificio Noga.

Plano general del proyecto de ampliación del tranvía desde el apeadero de San Bernardo al cruce de Luis Montoto

Se trata de una zona arbolada, como un pequeño bosque dentro de esa parte de la ciudad por lo que habrá que ver la posible afección al mismo por la instalación de las casetas y maquinaria de obras del tranvía.

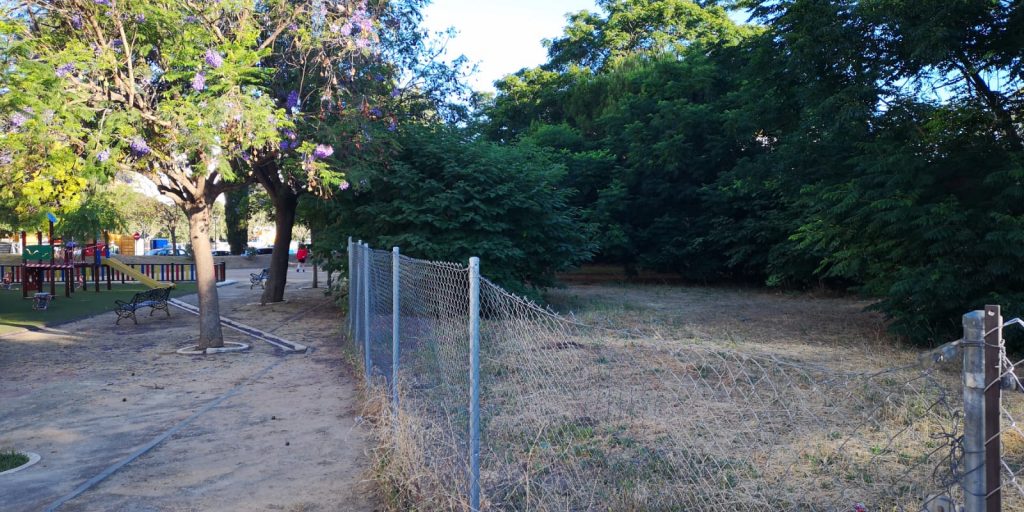

Vistas del entorno de la calle Campamento donde podría ubicarse el cuartel general de las obras del tranvía

Junto al cuartel general de las obras se ha previsto, según el plano citado, la colocación de un ‘punto limpio’, tal como denomina Lipasam a los centros de acumulación y recogida de residuos especiales que por sus características no deben ser depositados en los contenedores para residuos domésticos. Actualmente hay cuatro ‘puntos limpios’ de estas características en del extrarradio, en el entorno de carreteras y polígonos industriales, por lo que éste sería el primero que se instalaría en una zona netamente urbana.

EXCAVACIONES

Para la ejecución de la plataforma del tranvía a lo largo de 1.407 metros se retirará una capa de suelo de un metro de profundidad. En el hueco así creado se depositará un relleno seleccionado de CBR>20 (el número indica su nivel de compactación), sobre el cual se depositarán las capas que constituyan la plataforma a lo largo de la mediana arbolada. Los materiales saneados se transportarán a un vertedero.

Inicio del túnel o paso inferior entre las avenidas de Ramón y Cajal y San Francisco Javier

Asimismo, se excavará mediante la técnica del “falso túnel” (construcción de una pantalla de pilotes para la contención del terreno y de la losa superior) el paso inferior entre las avenidas de Ramón y Cajal y san Francisco Javier, el cual medirá 96,20 metros de largo, 7,80 de ancho y entre 5 y 5,15 de profundidad.

Las intersecciones de avenidas en las que se superpondrán las trayectorias del tranvía y el tráfico rodado se remodelarán en forma de glorietas con el fin de permitir los actuales movimientos de giro a la izquierda, que en el futuro impedirá el paso del tranvía.

AFECCIONES

Las obras afectarán a la red de abastecimiento de agua y la de saneamiento de Emasesa; las instalaciones eléctricas de media y baja tensión de Endesa; las de suministro de gas de Gas Natural; las de telecomunicaciones de ocho compañías o empresas (Telefónica, Vodafone, Jazztel..) y las del alumbrado y semáforos públicos, por lo que habrá que proceder a los desvíos necesarios. Emasesa aprovechará los trabajos del tranvía para sustituir sus redes entre las calles Avión Cuatro Vientos y Diego Martínez Barrio.

Para velar por la calidad del aire, durante la ejecución de las obras se apagarán los motores de los vehículos cuando no estén trabajando; se regarán las superficies de actuación para evitar la emisión de polvo y  se evitará que los camiones generen polvo al cubrir la carga que transporten con lonas y prohibiendo que circulen a más de 20 kilómetros/hora.

En caso de altas concentraciones de polvo se restringirá la circulación de determinados vehículos, en función de su potencial contaminador; se procederá a lavados del firme de rodadura en todos los accesos y vías de circulación y se podría llegar hasta a la suspensión de la actividad.
