Atalaya produjo 13.967 toneladas de cobre en el tercer trimestre de 2026

Tiene en caja 354 millones de euros, casi 188 millones más que al fin del año pasado

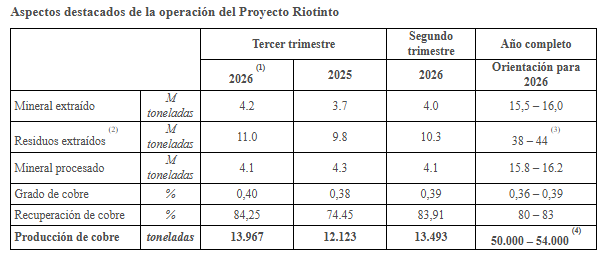

La producción de cobre de Atalaya Mining Copper, que explota las históricas minas de Riotinto en la provincia de Huelva, fue de 13.967 toneladas en el tercer trimestre de 2026 (tercer trimestre de 2025: 12.123 toneladas), en comparación con las 13.493 toneladas del segundo trimestre de 2026. Además, el contenido de plata en el concentrado de cobre fue de 0,18 millones de onzas en el tercer trimestre del año en curso, según ha comunicado la compañía a la Bolsa de Londres, donde cotiza.

La cantidad de mineral extraído fue de 4,2 millones de toneladas en el tercer trimestre de 2026 (tercer trimestre de 2025: 3,7 millones de toneladas), en comparación con los 4,0 millones de toneladas del segundo trimestre de 2026. La cantidad de residuos extraídos fue de 11 millones de toneladas en el tercer trimestre de 2026 (tercer trimestre de 2025: 9,8 millones de toneladas), en comparación con los 10,3 millones de toneladas del segundo trimestre de 2026. Además, continuaron las actividades de extracción de residuos en la zona de San Dionisio.

En el tercer trimestre de 2026, el volumen de mineral procesado fue de 4,1 millones de toneladas (frente a los 4,3 millones de toneladas del segundo trimestre de 2025), en comparación con los 4,1 millones de toneladas del segundo trimestre de 2026.

El grado de cobre fue del 0,40 % en el tercer trimestre de 2026 (tercer trimestre de 2025: 0,38 %), en comparación con el 0,39 % en el segundo trimestre de 2026. La recuperación de cobre fue del 84,25 % en el tercer trimestre de 2026 (tercer trimestre de 2025: 74,45 %), en comparación con el 83,91 % en el segundo trimestre de 2026.

Las existencias de concentrado de cobre en planta eran de 3.259 toneladas al 30 de septiembre de 2026 (30 de junio de 2026: 11.362 toneladas). El contenido de cobre en los concentrados vendidos fue de 15.243 toneladas en el tercer trimestre de 2026, en comparación con las 12.493 toneladas del segundo trimestre de 2026.

  1.      Las cifras correspondientes al tercer trimestre de 2026 son preliminares y las cifras definitivas se publicarán junto con los resultados financieros del tercer trimestre de 2026.
  2.       Representa únicamente la mina Cerro Colorado.
  3.       La previsión de residuos es de entre 53 y 62 millones de toneladas, incluyendo la mina de San Dionisio.
  4.       Franja baja de las previsiones.

El precio medio del cobre (excluyendo las operaciones cerradas durante el período) fue de 6,44 dólares estadounidenses por libra en el tercer trimestre de 2026, en comparación con los 6,14 dólares estadounidenses por libra del segundo trimestre de 2026. El precio medio del cobre al contado fue de 6,41 dólares estadounidenses por libra en el tercer trimestre de 2026.

En el tercer trimestre de 2026, los ajustes de liquidación (para las posiciones calificadas cerradas durante el período) y los ajustes de valor razonable (para las posiciones calificadas abiertas, basados ​​en los precios de la curva a plazo del cobre al 30 de septiembre de 2026) fueron negativos en 1,1 millones de euros.

El efectivo y los equivalentes de efectivo consolidados ascendían a 354,1 millones de euros a 30 de septiembre de 2026 (31 de diciembre de 2025: 166,3 millones de euros).

Los préstamos corrientes y no corrientes ascendieron a 11,9 millones de euros, lo que resultó en una posición de caja neta de 342,1 millones de euros al 30 de septiembre de 2026 (31 de diciembre de 2025: 122,0 millones de euros). Esto representa un fortalecimiento adicional del balance de Atalaya en el tercer trimestre de 2026, a pesar del aumento de las cuentas por cobrar durante el período.

PERSPECTIVAS PARA 2026

Para el año fiscal 2026, Atalaya sigue esperando que la producción se sitúe en el extremo inferior de los rangos de orientación originales de 50.000 a 54.000 toneladas de cobre y de 0,9 a 1,1 millones de onzas de plata contenidas en el concentrado de cobre, respectivamente.

Los conflictos geopolíticos en curso, incluidos los de Oriente Medio y el conflicto entre Ucrania y Rusia, siguen contribuyendo a la volatilidad de los mercados energéticos y al aumento de los precios de ciertos productos básicos, como el diésel y los explosivos. Además, estos acontecimientos han contribuido a la volatilidad de los precios de la electricidad en España durante los periodos de máxima demanda estival.

A pesar de estas presiones, Atalaya sigue esperando que los costos en efectivo y el AISC del año fiscal 2026 se mantengan dentro de los rangos de orientación previamente anunciados de US$2,60 – 2,90/lb y US$3,10 – 3,40/lb de cobre pagadero, respectivamente.

CARTERA DE ACTIVOS

Sobre los proyectos en curso, las perspectivas son las siguientes:

Proyecto Riotinto

Las actividades de extracción en San Dionisio continuaron durante el período, registrándose un total de 3,1 millones de toneladas de estéril extraído en el tercer trimestre de 2026, cifra inferior a la prevista debido a retrasos en la reubicación de una línea eléctrica por parte del proveedor. San Dionisio representa un componente clave de la estrategia de Atalaya para incrementar la producción de cobre mediante la obtención de material de mayor ley procedente de yacimientos en todo el distrito de Riotinto, el cual se mezcla con mineral de Cerro Colorado.

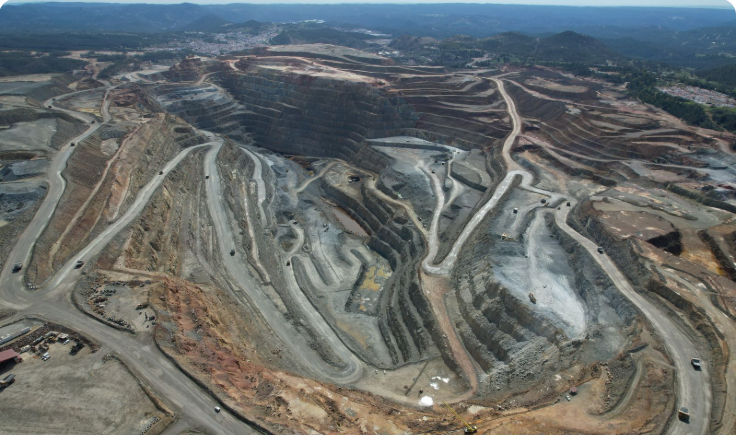

Vista aérea de las minas de Riotinto

En el yacimiento polimetálico de San Antonio, situado inmediatamente al este de la mina a cielo abierto de Cerro Colorado, la actual campaña de perforación ha concluido y los nuevos datos servirán de base para actualizar el modelo de recursos.

Atalaya continúa avanzando en los estudios de ingeniería para modificar la planta de procesamiento de Riotinto, lo que permitiría el tratamiento simultáneo de minerales de cobre y polimetálicos. Paralelamente, la compañía está evaluando oportunidades para producir un concentrado de pirita a partir de sus relaves, con el fin de venderlo potencialmente en el mercado del ácido sulfúrico.

Planta E-LIX Fase I

Durante el tercer trimestre de 2026, la planta E-LIX procesó concentrados a granel con alto contenido de zinc y bajo contenido de cobre, y produjo concentrados de cobre comercializables mejorados y precipitados de zinc. Los costos operativos se encuentran actualmente en revisión, y los objetivos principales para el resto del año fiscal 2026 son alcanzar el punto de equilibrio y lograr un rendimiento constante de la planta.

Distrito de Riotinto – Proyecto Masa Valverde («PMV»)

Continúan los trabajos de preparación del terreno en el Proyecto Masa Valverde, y se prevé que la construcción de la rampa de acceso comience en las próximas semanas. El proyecto ha recibido los permisos ambientales y de explotación clave necesarios para su desarrollo.

Las actividades de exploración continúan centrándose en las zonas de vetas ricas en cobre, que se prevé que sean aptas para su procesamiento en las instalaciones existentes de Riotinto. Los resultados recientes han sido favorables y confirman la continuidad y expansión de la mineralización de alta ley.

Proyecto Touro

El 9 de octubre de 2026, la Comisión Europea anunció que había designado el Proyecto Touro como Proyecto Estratégico en virtud de la Ley de Materias Primas Críticas de la Unión Europea (CRMA). Esta designación reconoce la importancia estratégica del Proyecto Touro para contribuir a un suministro europeo seguro y sostenible de cobre, que se ha incluido en la lista de materias primas estratégicas de la UE por ser esencial para la electrificación, la infraestructura energética y el desarrollo industrial.

Atalaya y su entidad local, Cobre San Rafael (CSR), consideran que el proceso de aprobación del estudio de impacto ambiental (DIA) del proyecto Touro está próximo a concluir. Mientras tanto, CSR continúa avanzando en los trabajos preliminares, incluyendo la ingeniería de detalle y las actividades de adquisición.

Proyecto Ossa Morena

En el proyecto aurífero Guijarro, el programa de perforación de 2026 concluyó tras completar 16 pozos.

Cinturón de Skellefte y Rockliden (Suecia)

En noviembre de 2024, Atalaya anunció la firma de dos acuerdos vinculantes con Mineral Prospektering i Sverige AB (MPS), en virtud de los cuales puede adquirir una participación inicial del 75 % en dos parcelas de terreno independientes en Suecia. Las parcelas de terreno Skellefte Belt (Proyecto Skellefte Belt) y Rockliden (Proyecto Rockliden) se ubican en dos distritos importantes que albergan numerosos yacimientos y minas de sulfuros masivos volcanogénicos (VMS) a gran escala, propiedad de Boliden AB. Ambas regiones están poco exploradas y podrían aumentar la exposición de Atalaya a minerales críticos en Europa.

A finales del segundo trimestre de 2026, Atalaya cumplió con sus compromisos de financiación de la Fase 1 para el Proyecto Skellefte Belt, obteniendo así una participación del 51 % en el proyecto. Durante el tercer trimestre de 2026, se realizaron estudios geofísicos electromagnéticos de bucle fijo (FLEM) y de pozo (BHEM), y se interpretaron sus resultados, identificando nuevos objetivos de perforación prometedores y posibles extensiones de la mineralización conocida. La perforación se reanudó el 22 de septiembre de 2026 dentro de la licencia Kedtrask n.º 1, y los dos primeros pozos de la campaña interceptaron sulfuros masivos a las profundidades previstas, extendiendo la mineralización identificada durante la campaña de perforación invernal anterior aún más hacia abajo.

En el proyecto Rockliden, se completó un estudio electromagnético de bucle fijo (FLEM) durante el tercer trimestre de 2026, y actualmente se está llevando a cabo la interpretación de los resultados.
