La saturación de la red eléctrica amenaza con un apagón inmobiliario en Sevilla

Palmas Altas y Entrenúcleos pueden quedarse sin capacidad de conexión

Un informe de BBVA Research analiza cómo la saturación de la red eléctrica en España se ha convertido en un obstáculo crítico para el desarrollo inmobiliario y el crecimiento económico. La falta de infraestructura y la lenta planificación de nuevas subestaciones generan un cuello de botella que retrasa la entrega de miles de viviendas y encarece los proyectos. Ante una demanda eléctrica creciente por la descarbonización, el documento subraya que el acceso a la energía es ahora un recurso estratégico limitado. Para solucionar esta crisis, se propone una mayor inversión anticipatoria y una coordinación estrecha entre las políticas de urbanismo y la expansión eléctrica. El estudio, con datos preocupantes para Sevilla y su provincia, concluye que agilizar la capacidad de conexión es indispensable para que la infraestructura energética deje de frenar la oferta habitacional.

El sector inmobiliario sevillano se enfrenta a un «cuello de botella» que amenaza con colapsar la oferta. Según el informe de BBVA Research, existe una contradicción flagrante: la voluntad inversora y la necesidad habitacional chocan contra una red eléctrica que carece de la «llave» energética para abrir las promociones. Este bloqueo no sólo demora la entrega de llaves, sino que genera una fractura en la distribución de la capacidad eléctrica provincial, dejando a los distritos de mayor proyección en un estado de inanición técnica.

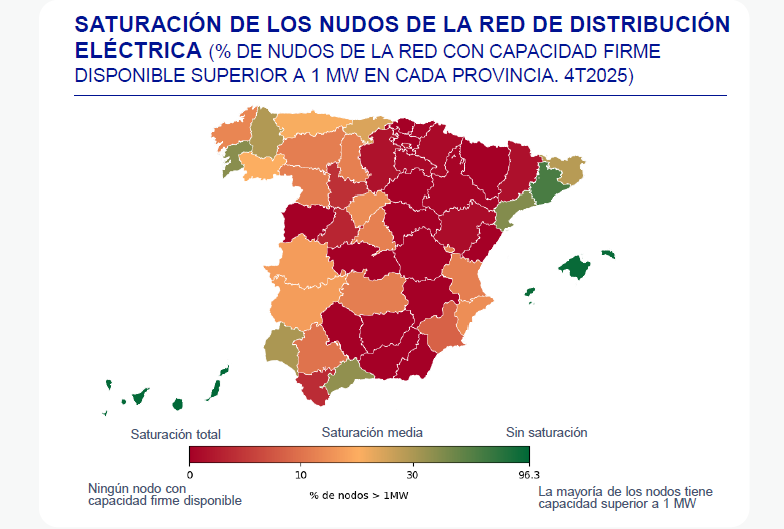

El 88% de los nudos de distribución cuentan con menos de 1 MW disponible. Si consideramos que, según los estándares técnicos del sector, cada 1.000 viviendas requieren unos 5 MW de capacidad firme, el dato es demoledor: la inmensa mayoría de la red actual es incapaz de absorber proyectos residenciales de dimensión media o alta.
Esta limitación física obliga al sistema a recurrir a restricciones técnicas y servicios de ajuste para evitar sobrecargas, comprometiendo la eficiencia del crecimiento metropolitano.

Dos Hermanas: Es el caso más crítico. Frente a 20.000 viviendas proyectadas, el municipio presenta una capacidad firme disponible de cero (0) MW. Para cumplir con la demanda, se necesitarían al menos 100 MW de potencia nueva, una infraestructura inexistente hoy día.
Isla Natura: Un proyecto de vanguardia con 2.500 viviendas también está bajo la espada de Damocles de la incapacidad de la red para otorgar permisos de conexión.
La parálisis técnica se extiende a Alcalá de Guadaíra (1.000 viviendas protyectadas) y Utrera (700), con el contador de potencia disponible agotado.

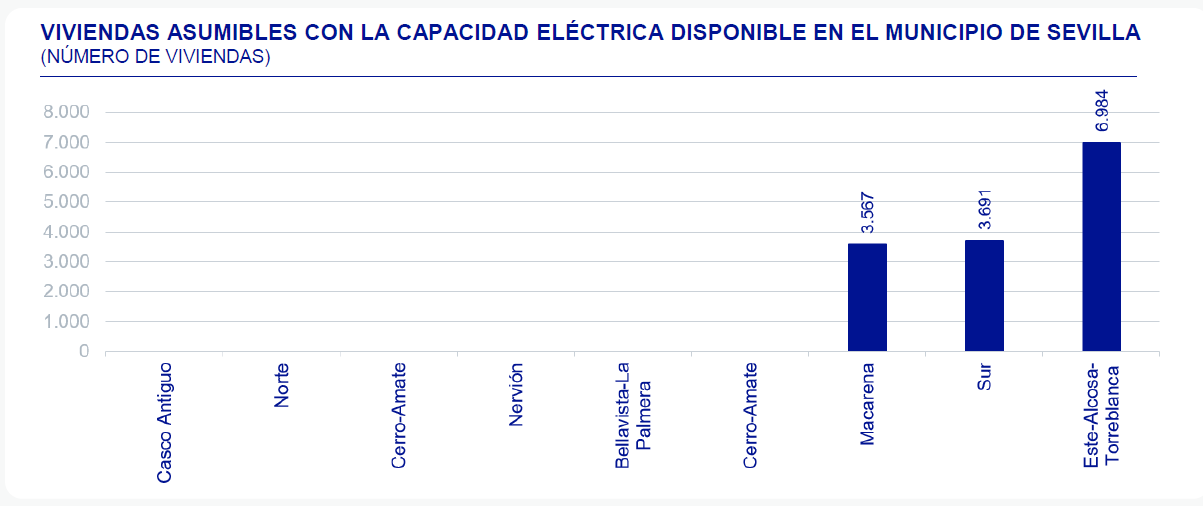

En Sevilla capital, la desigualdad es manifiesta. Solo tres distritos (Este-Alcosa-Torreblanca, Sur y Macarena) mantienen margen de maniobra. El resto de la ciudad vive bajo la amenaza de un apagón técnico que impide cualquier desarrollo que no incluya la construcción —lenta y costosa— de nuevas subestaciones.

Frente al bloqueo, la planificación anticipatoria ha creado islas de viabilidad que determinan el éxito inmediato de los desarrollos. Estas áreas se han convertido en destinos preferentes, alterando el equilibrio natural del crecimiento metropolitano al ofrecer la seguridad técnica que falta en el resto de la provincia.
Este-Alcosa-Torreblanca: Se erige como el gran motor residencial con capacidad para absorber 7.000 viviendas, permitiendo el avance de sectores como Hacienda El Rosario y Santa Bárbara/Buen Aire.
Camas / Tomares: Presenta una holgura excepcional, con suministro disponible para 3.626 viviendas frente a las 1.000 proyectadas.
Esta ventaja competitiva puede provocar un desplazamiento masivo de la inversión: el capital acabaría huendo de los suelos estratégicos pero «insolventes» energéticamente para refugiarse en estas zonas con margen, profundizando la brecha de desarrollo entre municipios.

En el sector inmobiliario, la dimensión temporal es un riesgo financiero crítico. Ampliar la red eléctrica en grandes desarrollos puede demorarse entre 5 y 8 años, un plazo que destruye la viabilidad de cualquier plan de negocio. Este letargo no es casual, sino fruto de fallas estructurales:

  1. La Raíz Legislativa: La Ley 24/2013 limitó el ritmo de inversión en redes para favorecer la estabilidad financiera del sistema. Esta decisión política de la pasada década es el origen de la incapacidad actual para atender el aumento de la demanda.
  2. Burocracia y Desconexión: Existe un divorcio operativo entre la planificación de Red Eléctrica de España (REE), los permisos ambientales (lentos e inciertos) y la coordinación de las tres administraciones.
  3. El «Muro» Financiero: Mantener la red funcionando mediante servicios de ajuste y corrección de restricciones técnicas cuesta, en media, 3,5 millones de euros al día, pudiendo alcanzar picos de hasta 18 millones diarios en situaciones de estrés.
    Este sobrecoste sistémico y la parálisis de la oferta se traducen directamente en un encarecimiento del precio final de la vivienda en Sevilla, tensionando el mercado residencial hasta límites inasumibles.

    El cambio de paradigma energético agrava la situación. La transición verde es imposible sin una infraestructura de red que la soporte. Según BBVA Research, la demanda eléctrica podría crecer un 45% hasta 2030. Aunque cada hogar requiere actualmente una media de 5 KW, la electrificación de la vida cotidiana (aerotermia, coche eléctrico) elevará esta cota, reduciendo el margen de la red actual de forma drástica.
    Para evitar el colapso, el informe y el marco regulatorio proponen medidas de urgencia:
  4. Inversiones Anticipatorias: Maximizar el uso del Real Decreto del 28 de julio, que moviliza hasta 17.900 millones de euros para redes, permitiendo invertir antes de que la demanda estrangule los proyectos.
  5. Sincronización Urbanística: Coordinar por ley el planeamiento de suelo con la planificación eléctrica para evitar que la red sea un obstáculo reactivo.
  6. Gestión de la «Capacidad Fantasma»: Liberar la potencia reservada a proyectos que no cumplen hitos (según el RD 1183/2020), permitiendo que el recurso fluya hacia promociones reales.
  7. Prioridad Estratégica: Un cambio de paradigma fundamental se avista para este mismo año 2026, en que la vivienda pasará a considerarse «proyecto estratégico» en la asignación de acceso eléctrico.
    Sevilla no podrá solucionar su emergencia habitacional si no comprende que la red eléctrica es cimiento indispensable de su economía.
